张家港房产

胡同西安置房、老铜厂安置房、常青藤学校......高铁新城这些项目最新进展情况来了!

张家港房产 2021/10/3 10:14:41 1830次 0条点评
摘要 目前,1号楼、9号楼、10号楼、11号楼、12号楼地下室完成,进行一层施工阶段;3号楼5号楼6号楼7号楼8号楼正进行负一层施工;2号楼、4号楼完成一层结构浇筑。地库A区筏板基础浇筑完成,顶板完成20%;地库B区垫层完成50%;地库C区筏板基础完成40%;人防D区地下防水卷材铺贴完成50%;人防E区地下防水卷材铺贴完成90%。

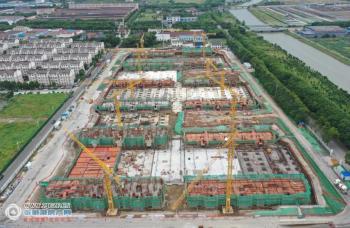

胡同西安置房

      项目建筑总面积123761.19平方米,框架剪力墙结构,地上11层,地下2层,建筑高度32.9米。

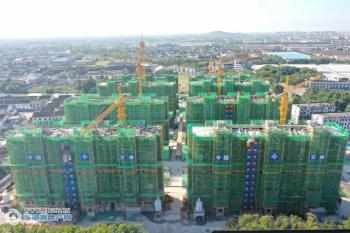

      目前,1号楼、9号楼、10号楼、11号楼、12号楼地下室完成,进行一层施工阶段;3号楼5号楼6号楼7号楼8号楼正进行负一层施工;2号楼、4号楼完成一层结构浇筑。地库A区筏板基础浇筑完成,顶板完成20%;地库B区垫层完成50%;地库C区筏板基础完成40%;人防D区地下防水卷材铺贴完成50%;人防E区地下防水卷材铺贴完成90%。

老铜厂安置房

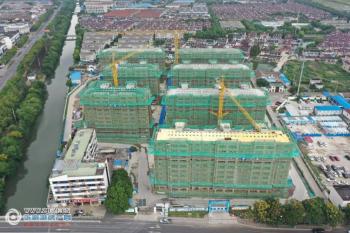

      项目位于张家港市塘桥镇南京路北侧、三丈浦河东侧,占地40.5亩,共有7幢单体建筑,总建筑面积6.08万平方米,于2020年8月开工建设,计划于2022年1月竣工,力争2022年2月分房。

      目前,该项目主体结构、二次结构施工基本完成,1号、3号、5号、6号、7号楼及配电房内外墙粉刷基本完成,2号楼内墙粉刷完成,外墙粉刷完成5-10层,4号楼外墙粉刷完成,当前现场主要进行装饰装修工程。

普坤二毛安置房

      项目建筑总面积80671平方米,共计8栋单体,为框架结构地上10/11层,地下1层,建筑总高29.93/32.83米。

      目前,1号、2号、8号楼主体封顶全部完成,砌筑完成90%;3号、4号、5号、6号、7号楼主体完成92%,斜屋面正在施工,砌筑完成55%。

常青藤学校

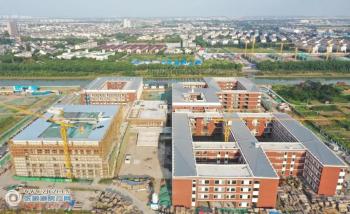

      项目位于苏州市张家港市塘桥镇规划金谷路以东,三干河以西,总用地面积78110.94平方,建筑面积79051.95平方米,其中地上建筑面积65677.45平方米,地下建筑面积13374.5平方米。共有8栋单体建筑,运动场20804.7平方米,绿化工程30770.12平方米等内容。

      目前,主体验收已经全部完成,宿舍楼主体及二次结构全部完成,精装修完成70%;初中部主体及二次结构全部完成,精装修完成70%;小学部主体及二次结构全部完成,精装修完成65%;行政综合楼主体及二次结构全部完成,精装修完成60%;艺体食堂主体及二次结构全部完成,内外墙抹灰完成60%。

韩山花苑四期安置房

      项目位于204国道西侧,规划蕴山路东侧,富民中路北侧,弘吴大道南侧。项目总建筑面积9.98万平方米,其中住宅楼共10幢,采用框架剪力墙结构,地下两层,地上11层,檐高32.91米。

      目前,一号楼四号楼进行一层施工,二号楼三号楼五号楼六号楼七号楼进行地下一层施工,八号楼九号楼十号楼进行地下二层施工,人防地库一至四区和五区筏板已完成。

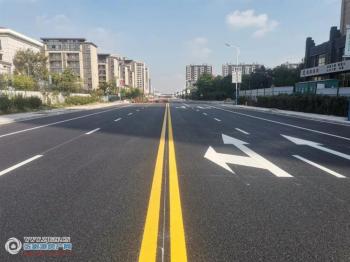

维达路道路改建

      项目位于张家港市塘桥镇,路线设计起点位于弘吴大道平交处,沿途与市政道路富民路、新风北路、北京路、南京路平交,设计终点位于人民路平交处,路线呈南北走向,道路等级为城市次干路,设计速度每小时50公里,道路现状宽度约21米~30米,路线总长约1.451千米。

      目前,弘吴大道至北京路已经收尾完成,南京路至人民路已经完成,北京路至南京路人行道清表完成,正在板块注浆。

华芳路、常青路、力行路新建工程项目

      项目包括华芳路一期路线总长286米,临时便道109米,常青路路线总长354米,力行路路线总长292米。

      目前,常青路已完成至沥青下面层,排水已全部完成,华芳路已完成水稳摊铺及雨水施工,力行路已完成路基施工。
