国网张家港市供电公司对金港35kV德积变10kV125永旺线、10kV126德积线1#~31#杆等线路开展绝缘化改造项目
为提升供电系统的可靠性,4月28日,国网张家港市供电公司对金港35kV德积变10kV125永旺线、10kV126德积线1#~31#杆等线路开展绝缘化改造项目。该项目也是国网江苏省电力有限公司2025年防风抗台重点项目之一。

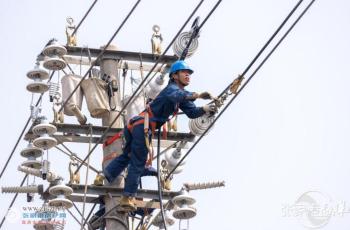

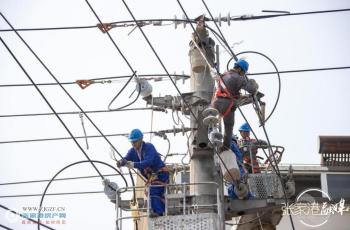

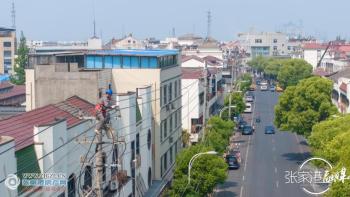

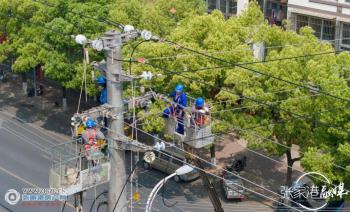

上午,记者在德积街道长江东路看到,沿路的每根电线杆上都不乏工作人员忙碌的身影,拆线、立杆,在工作人员们紧密配合下,改造项目正高效、平稳地推进。

“本次项目主要是将原本的线路更换为绝缘导线。”国网张家港市供电公司所属产业单位港源电力实业有限公司工程项目管理中心配电项目班项目经理何涛告诉记者,原线路为裸导线,线路位于化工区,遇到台风等恶劣天气,存在线路跳闸、电杆倒塌等安全隐患,影响线路稳定运行。“通过此次对线路绝缘化改造,将进一步提高线路供电安全性及可靠性。”何涛说。

记者了解到,此次项目共新装240绝缘导线3400米、150绝缘导线245米、50绝缘导线35米,维修10kV柱上开关2台、用户开关2台,进行4处改搭,安装3个快速接口。项目涉及范围大,路边商户及停车位众多,国网张家港市供电公司与城管局以及周边商户提前沟通、清除路边障碍物,确保项目顺利实施。

“此次项目维修线路长约2公里,为加强沟通联络,我们建立了一套现场通讯指挥系统。”何涛向记者介绍,根据现场通讯指挥系统,在现场安排一名现场总指挥,并将施工区域划分为9个点位,每个点位配置联络员、督查员、施工队长,登杆点位配备专职监护人,放、紧线分为5个小组。“施工过程中由跟线人员及联络员将工作状态反馈给现场总指挥,由现场总指挥统一下达指挥命令。”何涛介绍,该项目是今年我市规模最大的绝缘化改造项目,完工后将为所在地区供电系统强化稳定保障,保障居民安全用电。
