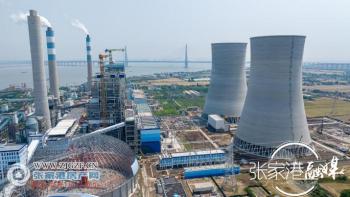

国信沙洲2×100万千瓦机组扩建项目建设迎来关键节点,首台机组目前已进入全面调试阶段
作为国家级规划能源项目、江苏省“先立后改”清洁高效支撑性电源项目,国信沙洲2×100万千瓦机组扩建项目建设迎来关键节点。近日,记者从项目建设方获悉,项目首台机组目前已进入全面调试阶段。

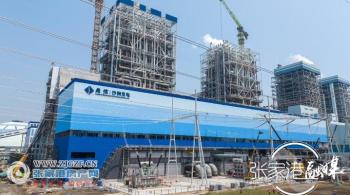

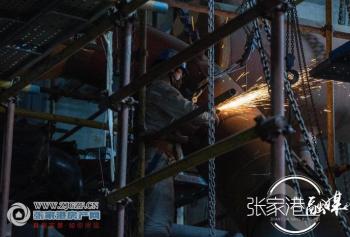

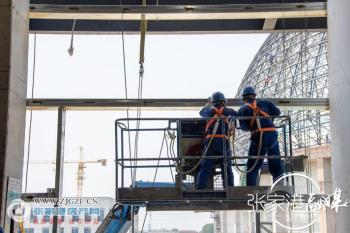

在项目建设现场,工人们正紧锣密鼓地为首台机组闭环工作做最后准备。据介绍,首台机组已完成点火冲管,启动整组调试,确保在6月30日前正式投入商业运行。国信沙洲发电有限公司工程项目部主任吴晓佛告诉记者,第二台机组正在进行锅炉酸洗工作,预计6月中旬开展点火冲管,7月初启动整组调试,全力确保7月30日前实现商业运行。


国信沙洲2×100万千瓦机组扩建项目动态投资82.4亿元,计划于2025年年底完成并网,投产后预计年发电量超100亿千瓦时,所发电力直接送入苏南电网主网架,实现就近消纳。该项目的投用,将有利于缓解北电南送、西电东输压力,是江苏省“十四五”期间电力保供的重要举措。“当前,项目建设进入关键阶段,我们始终秉持‘安全第一’理念,通过实施网格化安全责任制,划分责任区域并配备专职安全员,严格落实每日巡查与夜间突击检查,全方位保障施工安全。”吴晓佛告诉记者。
