张靖皋长江大桥配套输电线路迁改整个工程预计于11月上旬完工
国庆中秋长假期间,当大多数人沉浸在团圆休憩的喜悦中时,在张靖皋长江大桥配套输电线路迁改工地上,却是一派热火朝天的繁忙景象。国网张家港市供电公司组织150余名施工人员加班加点,全力推进线路迁改工作,为这座世界最大跨度桥梁的建设“让路”,以电力担当保障重大工程建设进度。

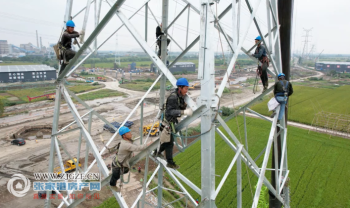

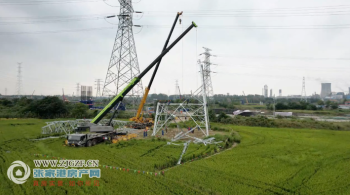

十月初的江边,江风带着些许凉意,但迁改现场的施工热情却丝毫未减,电力施工人员分工明确、默契配合:有的脚踩安全绳攀爬至数十米高的铁塔顶端,进行新塔组立的螺栓紧固作业;有的在地面拖拽着粗壮的输电导线,有条不紊地开展放线、紧线工作。据了解,此次迁改涉及7回220千伏线路、两回110千伏以及两回35千伏线路,共需新建铁塔36基、拆除旧塔32基,为高大桥建设让出通道。

“本次迁改我们把张皋路两侧的高压线路分别向东、向西两侧拓展,为张靖皋过江高速公路以及匝道建设让出空间,保证张靖皋大型机械进场施工。”国网张家港市供电公司发展建设部主任罗杰介绍,此次线路迁改主要采取的方式是通道退让及改接至其他变电站的方式,整个工程预计于11月上旬完工。
张靖皋长江大桥连接张家港、靖江和如皋三市,是目前在建的世界最大跨度桥梁。由于此次工程规模较大,市供电公司提前规划,通过调整电网运行方式,缩小线路施工影响范围,保障用户正常用电。“在停电施工前,我们完成了35千伏的转供电临时方案,最大限度缩小影响范围,将方案做到技术最优、时间最短,以确保在有限的停电窗口期内顺利完成施工节点任务。”罗杰介绍,公司提前与东华能源、梅塞尔气体等重点企业协调,将厂内设备检修计划与停电窗口同步安排,确保供电服务“零中断”。
